Bahnhof Neustadt: Decke wird saniert, Gerüst bleibt bis 2030

In der Empfangshalle des Bahnhofs Dresden-Neustadt entsteht derzeit ein gewaltiges Gerüst. Rund 180 Tonnen Stahl werden verbaut, getragen von 30 Stützen. Allein diese Konstruktion kostet etwa 1,8 Millionen Euro – und sie wird die Halle über Jahre prägen.

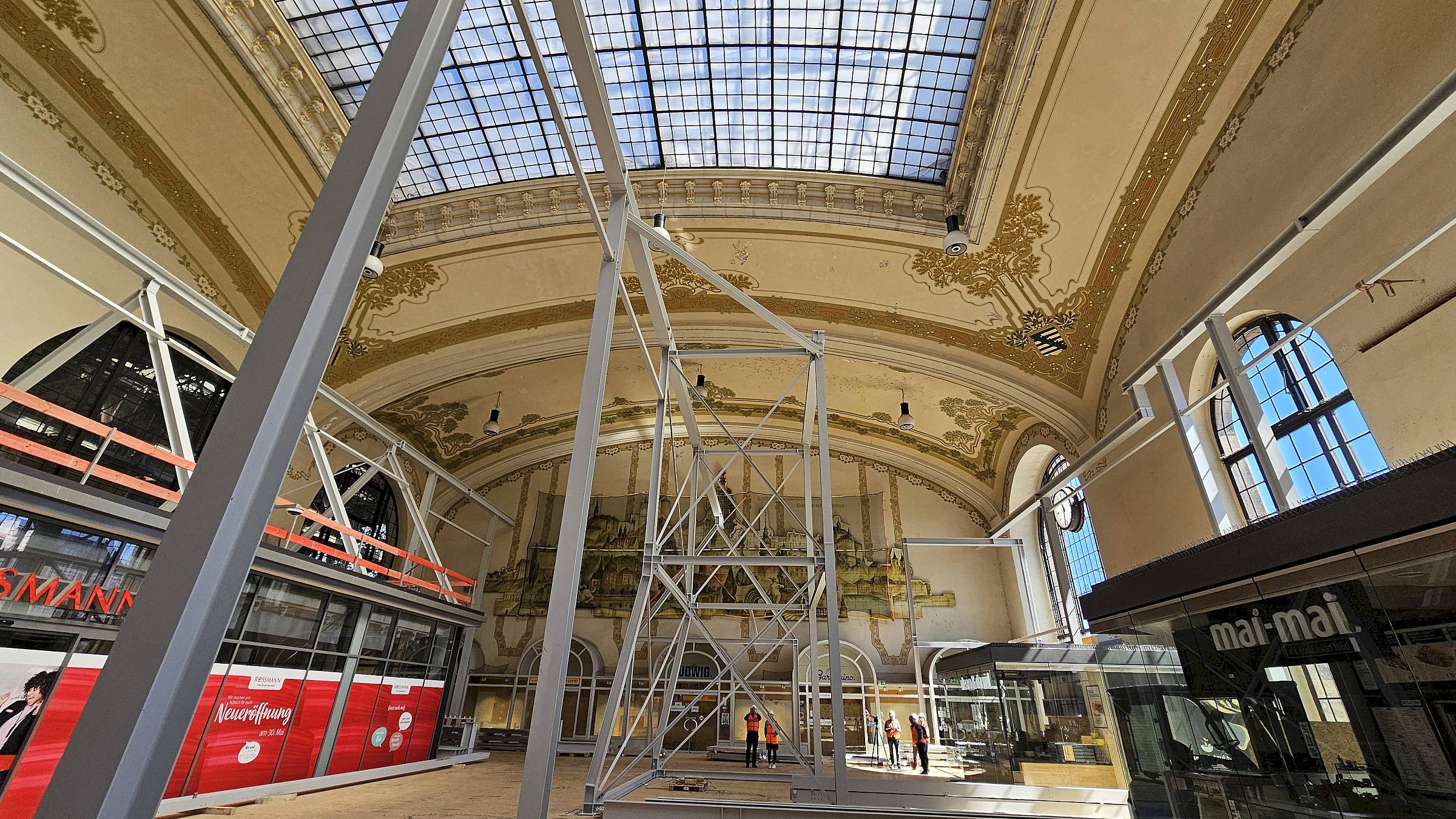

1,8 Millionen Euro kostet allein die Errichtung des Gerüstes. Foto: Anton Launer
1,8 Millionen Euro kostet allein die Errichtung des Gerüstes. Foto: Anton Launer

Noch bis zum 13. Mai ist die Halle komplett gesperrt. Die Bahnsteige sind in dieser Zeit nur über den Hintereingang von der Hansastraße aus erreichbar. Wer auf einen Aufzug angewiesen ist, muss auf den Hauptbahnhof oder den Bahnhof Mitte ausweichen. Reisezentrum und DB-Information sind vorübergehend in Containern vor dem Eingang an der Hansastraße umgezogen.

Einige Geschäfte nutzen die Zwangspause für Umbauten: Der Drogeriemarkt Rossmann will voraussichtlich am 30. Mai wieder öffnen, die Bahnhofsbuchhandlung etwa Mitte Mai. Lidl, Apotheke, Toiletten, Schließfächer und die DHL-Packstation sind zugänglich. Und der Reimann-Bäcker verkauft täglich ab 4 Uhr vor dem Hintereingang.

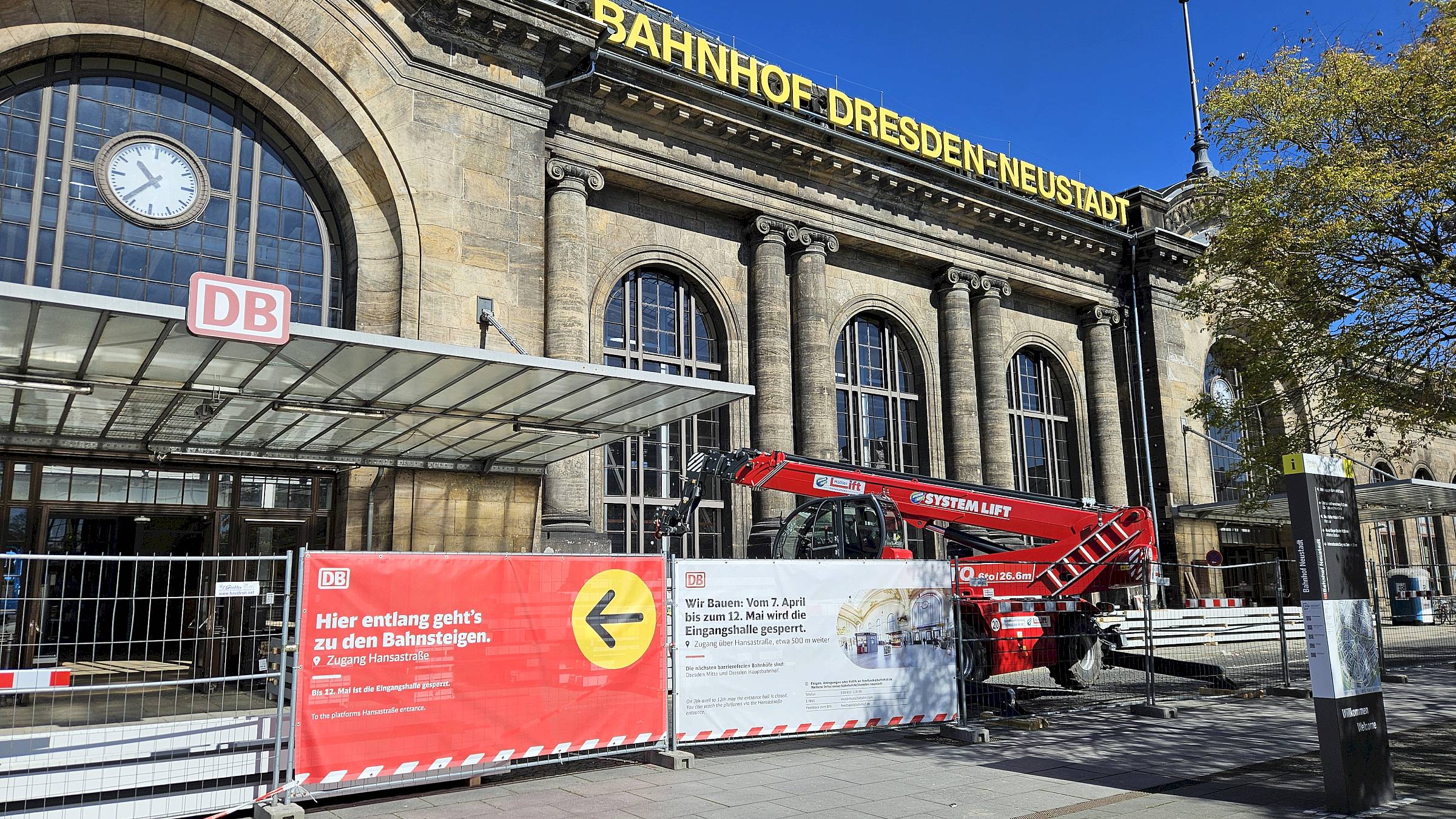

Aktuell können die Züge nur über den Hintereingang erreicht werden, der Zugang vom Schlesischen Platz ist gesperrt. Foto: Anton Launer
Aktuell können die Züge nur über den Hintereingang erreicht werden, der Zugang vom Schlesischen Platz ist gesperrt. Foto: Anton Launer

125 Jahre alte Rabitz-Decke

Der Grund für den Aufwand liegt über den Köpfen der Reisenden: Die historische Decke der Halle ist in die Jahre gekommen. „Täglich fahren hier mehr als 500 Züge ein“, sagt Bahnhofsmanager Heiko Klaffenbach. Die Erschütterungen bringen die Konstruktion leicht in Bewegung. Außerdem haben über die Jahrzehnte Temperaturschwankungen und Materialverschleiß ihre Spuren hinterlassen.

Anzeige

Die Linke

Anzeige

Villandry

Anzeige

Blaue Fabrik

Anzeige

teilAuto

Anzeige

Radensleben Transporte

Anzeige

Blitzumzug

Anzeige

Deutsches Hygiene-Museum

Anzeige

El Tauscho

Anzeige

Zeitlos

Die Decke wurde in den späten 1990er-Jahren schon einmal saniert, damals wurde die Farbgestaltung sichtbar. Nun steht eine grundlegende Erneuerung an. „Wir haben es hier mit einer Decke mit Drahtgerüsten und faserarmiertem Mörtel zu tun“, beschreibt der Projektleiter und Architekt Alexander Hartmann die Herausforderung.

Bahnhofsmanager Heiko Klaffenbach und Projektleiter Alexander Hartmann (r.) - Foto: Anton Launer
Bahnhofsmanager Heiko Klaffenbach und Projektleiter Alexander Hartmann (r.) – Foto: Anton Launer

„Wir wissen noch nicht, was auf uns zukommt, die Decke wird jetzt gründlich analysiert“, so Hartmann. Diese Analyse, vom Gerüst aus, soll ein bis anderthalb Jahre dauern. Erst danach entscheiden Fachleute, wie die Sanierung umgesetzt wird.

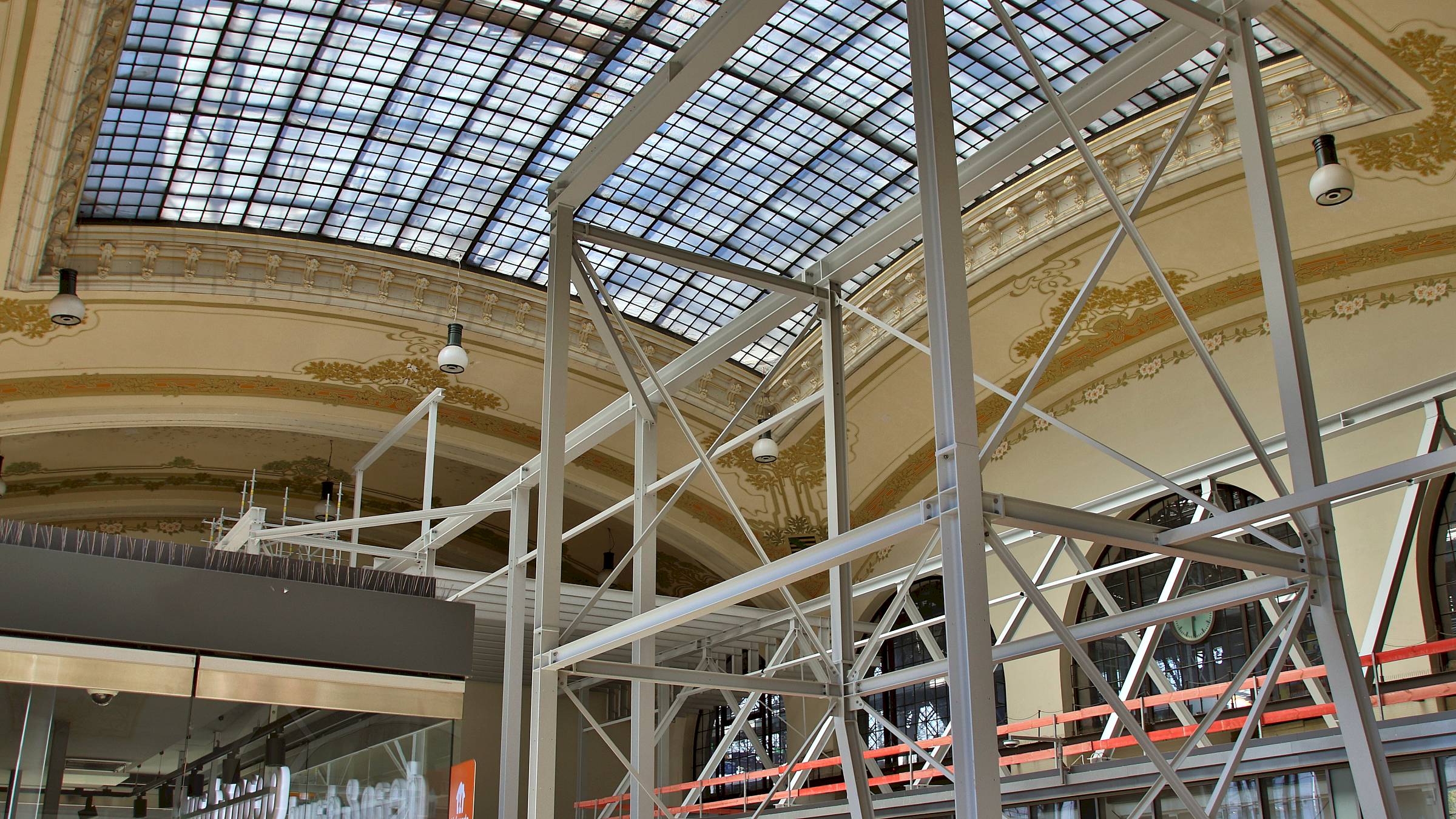

Auch das Glas in den Dachfenstern wird ausgetauscht. Foto: Anton Launer
Auch das Glas in den Dachfenstern wird ausgetauscht. Foto: Anton Launer

Damit Bauarbeiten und laufender Betrieb sich möglichst wenig behindern, entsteht unter der Decke eine begehbare Arbeitsplattform. Die Halle darunter soll während der Bauzeit geöffnet bleiben – mit zusätzlicher Beleuchtung und angepasstem Brandschutz. Insgesamt 35 Funkmelder wurden dafür installiert.

Damit die Konstruktion sicher steht, wurde der Untergrund zuvor verstärkt: Eine Spezialfirma hat dafür Kunststoffemulsionen in bis zu 13 Meter tiefe Bohrlöcher eingebracht, die dort schnell aushärten und den Boden stabilisieren. „So trotzen wir dem weichen Elbesand unter dem Bahnhof“, erläutert Hartmann. Das ganze Projekt soll 12 bis 14 Millionen Euro kosten. Allein der Aufbau und die Nutzung des 180 Tonnen schweren Stahlgerüstes schlägt mit 1,8 Millionen Euro zu Buche.

Anzeige

Deutsches Hygiene-Museum

Anzeige

Radensleben Transporte

Anzeige

Kieferorthopädie

Anzeige

Kieferorthopädie Dr. Manuela Beltz

Anzeige

teilAuto

Anzeige

Die Linke

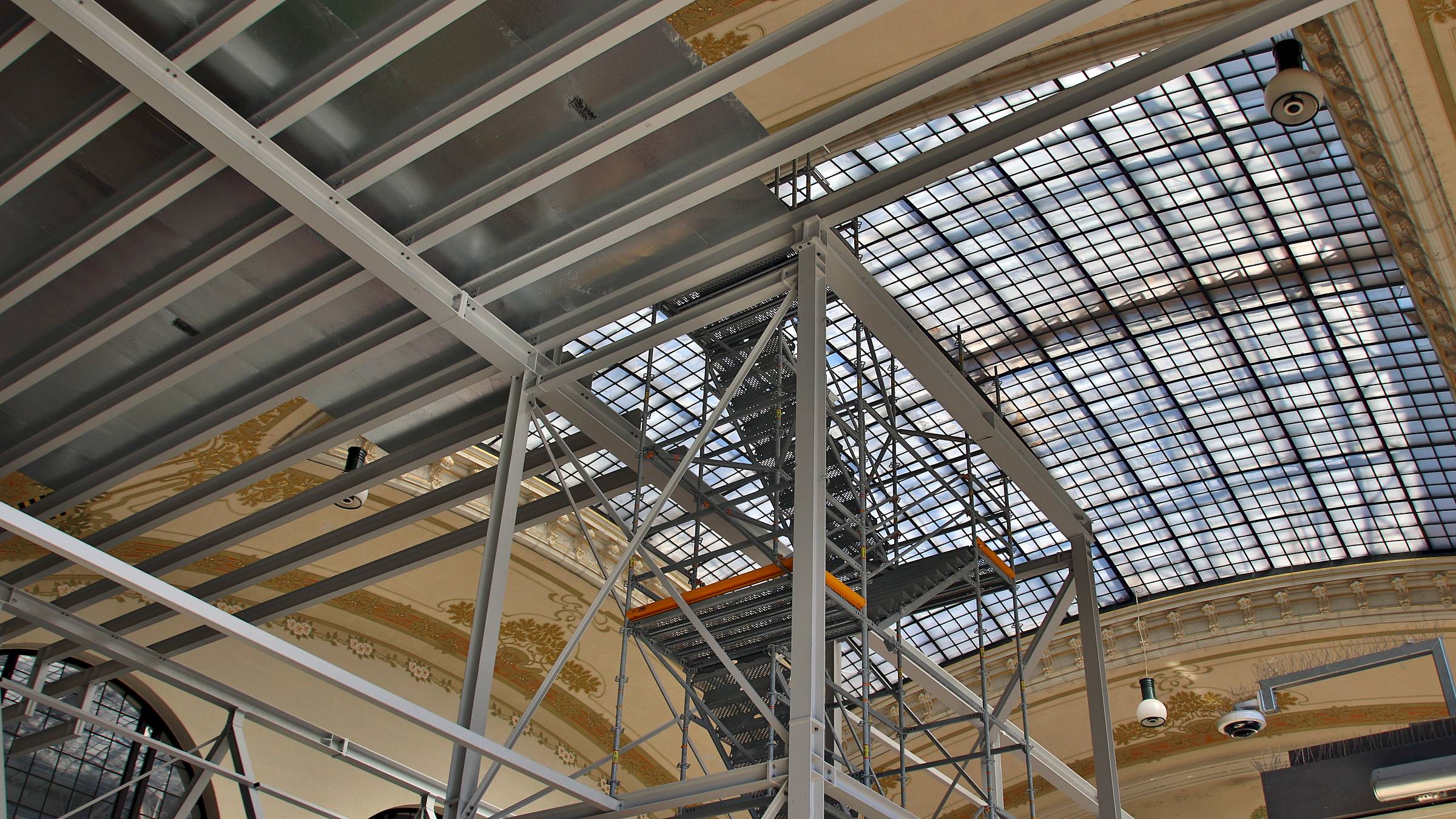

Das Gerüst bekommt über die ganze Fläche solche Bleche, das Tageslicht wird dann durch Beleuchtung ersetzt. Foto: Anton Launer
Das Gerüst bekommt über die ganze Fläche solche Bleche, das Tageslicht wird dann durch Beleuchtung ersetzt. Foto: Anton Launer

Wenn alles nach Plan läuft, beginnen die eigentlichen Arbeiten im Jahr 2028 und dauern dann etwa zwei Jahre. Das Gerüst dürfte also bis 2030 stehen bleiben. „Für den Gerüstabbau müssen wir dann noch einmal sperren, aber der sollte schneller vonstatten gehen“, so Hartmann.
